中级经济师《建筑与房地产》易错题:网络计划实施中的检查与分析

来源: 正保会计网校 编辑:LJ2023/08/10 10:28:00 字体:

备考中级经济师,只听课不做题是无法掌握知识点的!网校为大家准备了本周中级经济师《建筑与房地产》易错题,赶快来练习吧!

中级经济师《建筑与房地产》易错题

【多选题】

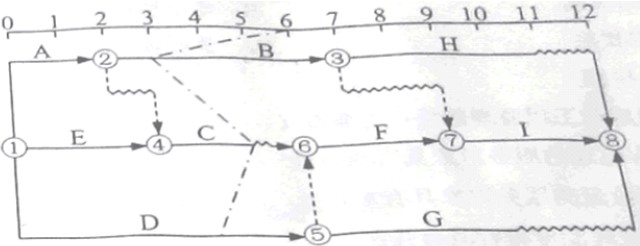

某工程项目的双代号时标网络计划如下图所示,项目进行到第6周末时,检查了实际进度并绘制出实际进度前锋线。关于工作进度对工期影响的说法,正确的有( )。

建筑与房地产易错题

A、工作B将使工期拖延3周

B、工作C将使工期拖延1周

C、工作D将使工期拖延2周

D、工作C不影响工期和紧后工作

E、工作B将使工期拖延2周、紧后工作最早开始时间推迟3周

查看易错题点评
【答案】
CDE
【点评】

本题考查网络计划实施中的检查与分析。工作B有1天的总时差,没有自由时差,故延误3天,会使总工期拖延2天,会使紧后工作的最早开始时间拖延3天。工作C的总时差和自由时差均为1天,故延误1天,不影响总工期,以及紧后工作的最早开始时间。
